昭沂直流沂南接地極線路移設工事完了、潍宿高速鉄道建設が円滑化

2026-03-20

3月19日0時5分、国家電網調管センターの指令に基づき、昭沂直流両極高端換流器が冷待機状態から運転状態へ順調に移行した。これにより、潍宿高速鉄道沂南区間における昭沂直流沂南接地極線路の移設工事が無事完了したことが示された。

潍宿高速鉄道沂南区間の建設に際し、既存の昭沂直流接地極線路が鉄道計画路線と交差することとなり、橋脚工事に直接支障を来たし、工事推進の障害となっていた。6省地域の電力網安全を支える生命線である高圧送電線は地域エネルギー供給の重任を担い、民生や産業への影響から安易に停電できず、鉄道工事のために経路を変更することも不可能であった。

工期逼迫、作業量大、リスクの高い今回の移設工事は、通常工法では7日以上を要する。地域の電力供給への影響を最小限に抑え、鉄道工事の工程を確保するため、停電期間は厳密に3日以内に設定された。

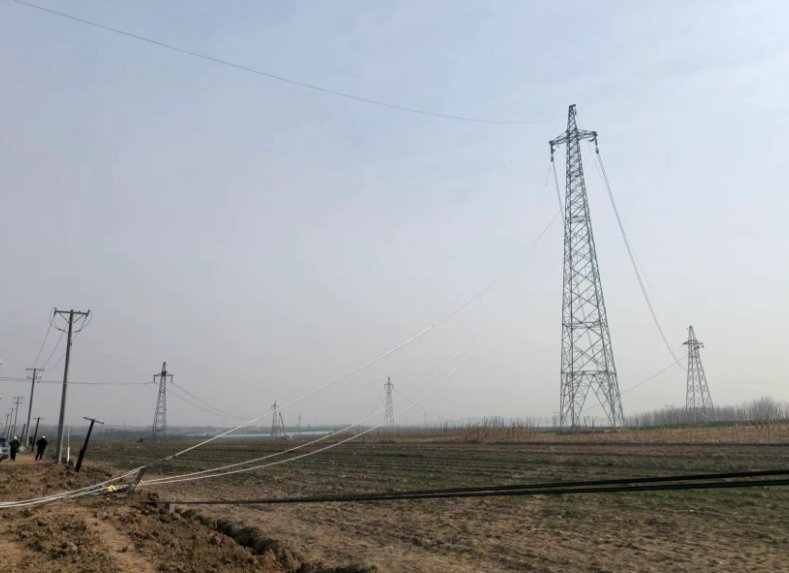

停電移設工事開始前、施工チームは電力保護区域外の3基の新設鉄塔組立を前倒しで完了し、その他鉄塔の事前組立も並行して実施し、核心工事に向け貴重な時間を確保した。停電指令発令後、現場は総力戦体制に突入し、3日間で5基の新設鉄塔組立、1.2kmの電線架設、旧鉄塔・旧線路撤去などの作業を高品質で完了させた。
